Netzausbau in der Verwaltungsgemeinschaft Gramme-Vippach

Letzte Änderung am 04.12.2024

Geförderter Glasfaserausbau in diesen Ortsteilen

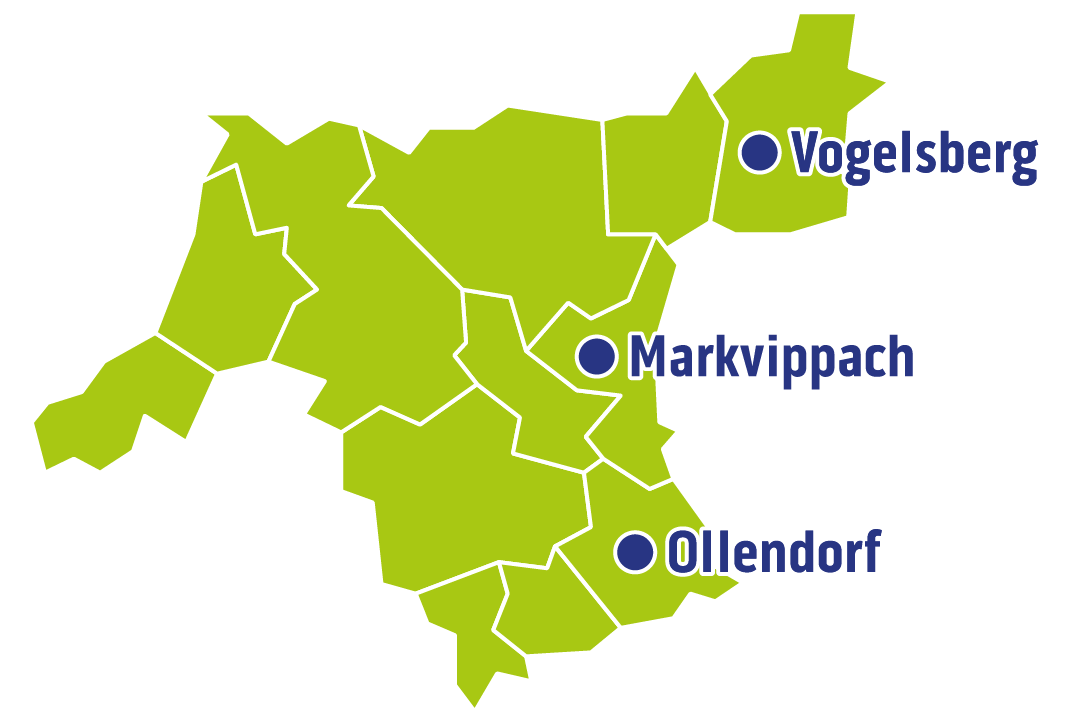

Großmölsen, Großrudestedt, Kleinmölsen, Markvippach, Nöda, Ollendorf, Sprötau, Udestedt, Vogelsberg

Geplante Adressen

ca. 1.600

Projektziele

Bisher hat das ländliche Thüringen oftmals keinen Anschluss an schnelles Internet. Die Distanzen zwischen Gemeinden sind groß, das Gelände oft unwegsam und ein eigenwirtschaftlicher Ausbau ohne Förderung für Internetanbieter nicht darstellbar. So warten auch viele Regionen der Verwaltungsgemeinschaft Gramme-Vippach weiter auf ihre Anbindung an die digitale Zukunft. Deshalb wird es Zeit, allen Gemeinden schnelles Internet über Glasfaserleitungen zu ermöglichen.

Mit jedem Cluster der Verwaltungsgemeinschaft Gramme-Vippach – ein zusammenhängender Verbund von Gemeinden – rückt dieser Traum ein gutes Stück näher. Mithilfe von öffentlichen Fördermitteln können nun im Rahmen des Breitband-Förderprogramm des Bundes (Gigabit-Richtlinie des Bundes 2.0 vom 31.03.2023) Gemeinden an Glasfaser angeschlossen werden, die bisher Downloadraten von unter 200 Mbit/s erreichen.

Die Thüringer Glasfasergesellschaft unterstützt die beteiligten Gemeinden bei der Bündelung der Interessen und Aufgaben und Koordinierung während der vielfältigen Projektphasen – vom Masterplan bis zur Realisierung. Die Nutzung der so neu geschaffenen digitalen Infrastruktur erfolgt dann in Form des Betreibermodells. Das heißt, der Betrieb wird in einem offenen, transparenten und diskriminierungsfreien Auswahlverfahren ausgeschrieben. Letztlich können die Einwohner­innen und Einwohner der Region dann wie üblich das für sie beste Angebot aus den Tarifen der verfügbaren Internetanbieter wählen.

Projektfortschritt auf einen Blick

Wie viele öffentlich geförderte Glasfaserprojekte, ist auch der Ausbau für die Verwaltungsgemeinschaft Gramme-Vippach in vier Phasen gegliedert.

MEV
Planungs­phase
Bauphase
Inbetrieb­nahme

Projekttätigkeiten und Ergebnisse im Detail

Wählen Sie die Projektphasen aus, über die Sie mehr erfahren möchten.

Status
Abgeschlossen, veröffentlicht im November 2023

Ergebnis
Feststellung eigenwirtschaftlicher Ausbau und Anzahl förderfähiger Adressen.

Status
In Arbeit

Dauer
12 – 18 Monate

Tätigkeiten

  • Erstellung der Ausschreibungsunterlagen auf Basis der MEV-Ergebnisse.
  • Vorläufige Infrastrukturbescheide der Fördermittelgeber (Bund/Land) beantragt und bewilligt.
  • Netzbetreiberausschreibung (Pächter) in Arbeit.
  • Ausschreibung für Generalübernehmer in Vorbereitung.

Ziel
Abgeschlossene Beauftragung eines Generalübernehmers.

Status
Noch nicht begonnen

Dauer
3 – 5 Jahre

Tätigkeiten

  • Die Tiefbaumaßnahmen haben noch nicht begonnen.

Ziel
Bau des Glasfasernetzes inkl. Hausanschlüsse.

Status
Noch nicht begonnen

Dauer
2 Monate

Tätigkeiten

  • Die Inbetriebnahme kann noch nicht erfolgen.

Ziel
Inbetriebnahme des Netzes durch den Netzbetreiber.
